台中市副市長林陵三於七日由交通局長王義川陪同,前往松竹路、旱溪西路口的捷運綠線G3站視察,台中捷運使用的「連續長焊鋼軌」工法也首度曝光,林副市長表示,台中捷運綠線採用與傳統軌道不同的無縫軌道焊接方法,並捷運轉彎處設置墊片,發揮避震及降低噪音效果,提昇乘車安全性與舒適度;目前總體軌道工程進度約25%,超前預定原先進度一倍,將於一0七年底試營運、一0九年底全線通車。
林副市長親自踩上施工用的工程梯,來到距離地面十多公尺高的捷運G3站,聽取台北市捷運局中區工程處副處長陳俊宏,針對捷運軌道工程施作方式和工程進度進行簡報,市議員謝明源、北屯區長林啟正也都到場關心。
北捷中區工程處副處長陳俊宏簡報時表示,台中捷運綠線全線長約十六點七一公里,採鋼軌鋼輪系統,可分為北屯機廠的道碴道床軌道、主線道的無道碴道床軌道以及用於轉彎處的浮動式道床軌道,其中浮動式道床軌道利用在承載軌道的道床兩側及下方設置墊片,在捷運轉彎處設置可發揮車子「避震器」的效果,降低二十至四十五分貝的噪音,目前總體軌道工程進度約25%,超前預定原先進度的一倍。
陳副處長也表示,目前台鐵軌道為伸縮縫鋼軌,以兩塊魚尾鈑搭接,使得振動較大、維修性較不足,台中捷運軌道工程施作方式與傳統軌道不同,全線採用「連續長焊鋼軌」,為便利運輸,先將每支十八公尺鋼軌載運至捷運工地,再以十至十依鋼軌為一單元進行鋪設,接著用電阻火花焊及鋁熱焊劑,以高壓電流和攝度一千度高溫焊接成無縫的連續軌道,可有效消除列車經過時所造成的振動及噪音,提昇乘車安全性與舒適度。
林副市長表示,捷運綠線去年四月發生工安意外後,市府重新檢視檢討市府在工安、交通維持、工程進度督導等,並積極研擬改善對策,在嚴格要求工程安全為第一的最高原則下,在市府交通局與台北捷運局密切合作下,經歷一年後,已完成全線鋼梁吊裝,陸續進行長焊鋼軌鋪設工程。
此外,配合今年底首列捷運車輛即將進駐,北屯機廠已安裝完成主變電站設備,截至三月底北屯機廠內道碴段鋼軌已鋪設約六千五百公尺,預計將於今年十月底前完成鋪設,機電工程也經過市府協調正平行進場施工,預計一0七年底捷運進行試營運。
為考量公共安全,捷運鋼構橋梁均依交通維持計畫安排於夜間施工,林副市長也舉年初G3站附近捷運跨越台鐵高架化工程為例,當日夜間出動吊車、高空作業車、大型板車等,並動員義交大隊協勤、施工廠商、台鐵局及北捷局中工處等單位,就是要確保施工安全無虞。
交通局長王義川也表示,為減少捷運工程施工圍籬架設後,因車道縮減造成交通衝擊,目前已拆除無施工圍籬約六千五百二十公尺,預計今年底可拆除近九成的捷運施工圍離,在確保安全條件下,兼顧用路人的權益。

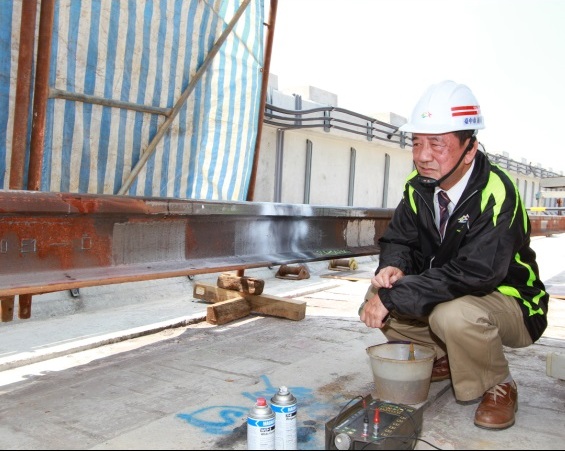

圖說:副市長林陵三視察了解施工情形。(記者楊川欽翻拍)
